Marseille · Aix · Cassis · La Ciotat Artisan du bâti depuis 2004
Rénovation maison ancienne étapes - chantier extérieur avec échafaudage

Temps de lecture : 12 minutes

🏗️ L’essentiel à retenir

  • Une rénovation de maison ancienne suit toujours le même ordre : diagnostic, gros œuvre, isolation, réseaux, puis finitions.
  • Le diagnostic préalable (structure, toiture, humidité, réseaux) conditionne tout le chantier. On ne le saute jamais.
  • On répare et on protège la structure avant d’isoler, et on isole avant de refaire l’électricité et la plomberie.
  • Respecter cet ordre évite de casser un ouvrage neuf pour accéder à un ouvrage plus ancien : c’est là que se perd le budget.

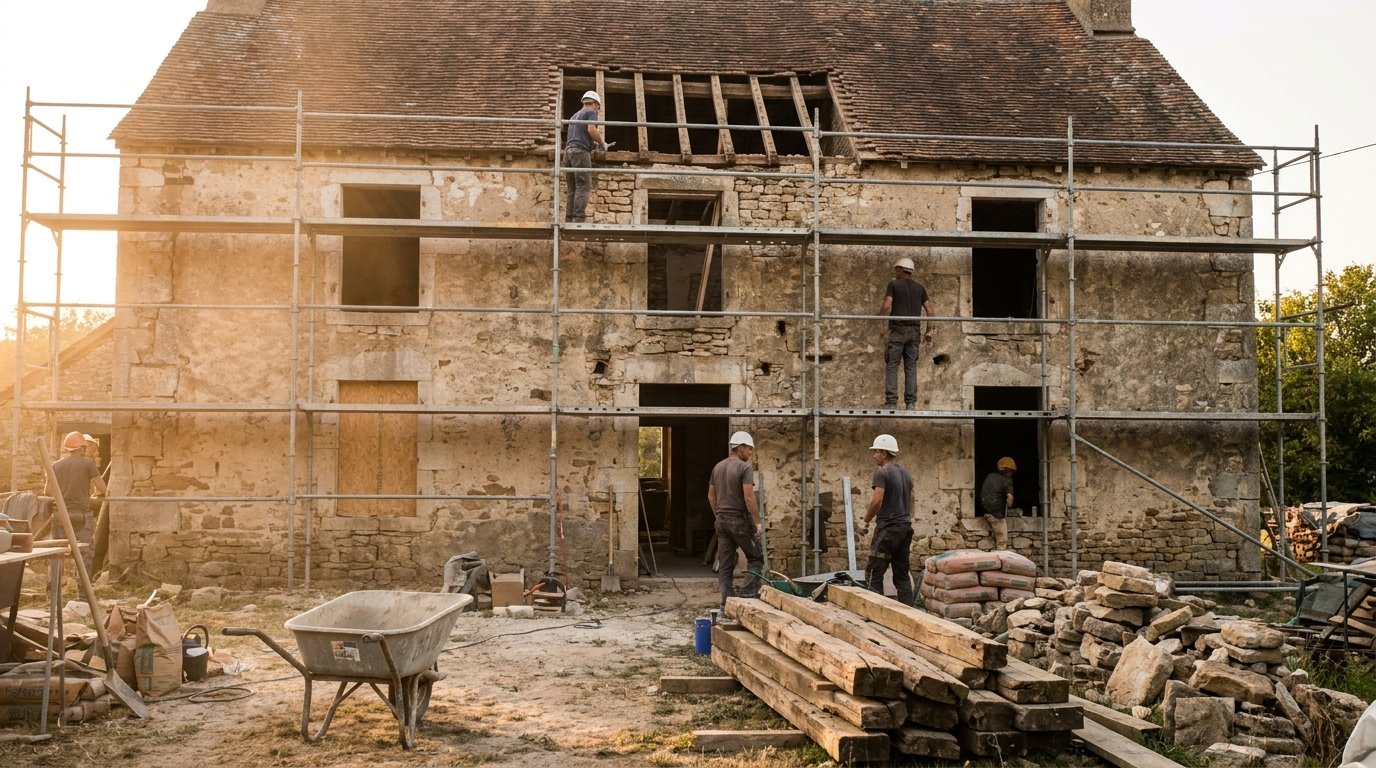

Rénovation maison ancienne étapes - chantier de rénovation d'une maison en pierre
Rénover une maison ancienne suit un ordre précis : structure, enveloppe, réseaux, puis finitions.

Rénover une maison ancienne est un projet passionnant, mais aussi un vrai parcours technique. Une pierre saine, une charpente d’époque, des murs épais : le potentiel est réel. Encore faut-il intervenir dans le bon ordre. Car en rénovation, chaque corps de métier dépend du précédent.

Ce guide détaille les étapes d’une rénovation de maison ancienne, du diagnostic initial aux finitions. Nous suivons la logique du chantier : d’abord la structure, ensuite l’enveloppe, puis les réseaux, enfin l’esthétique. Chaque phase est expliquée avec ses points de contrôle et ses pièges à éviter.

✅ Avant de vous lancer : la checklist du bon ordre






0 / 6 etapes validees

Sommaire

  1. Pourquoi l’ordre des travaux est déterminant
  2. Le diagnostic : faut-il tout rénover ?
  3. Étape 1 — Gros œuvre et mise hors d’eau, hors d’air
  4. Étape 2 — Isolation et performance énergétique
  5. Étape 3 — Électricité, plomberie et chauffage
  6. Étape 4 — Cloisons, revêtements et finitions
  7. Rénovation globale ou par étapes ?
  8. SOS chantier : les erreurs fréquentes
  9. Questions fréquentes

Pourquoi l’ordre des travaux est déterminant

Une maison ancienne se rénove du plus lourd au plus léger. On sécurise d’abord la structure, on ferme ensuite l’enveloppe, puis on installe les réseaux, et on termine par les revêtements. Cet enchaînement n’est pas une convention esthétique. C’est une nécessité technique.

Prenons un exemple simple. Poser un beau parquet avant de refaire la toiture, c’est prendre le risque de le tacher à la première pluie. De même, tirer les câbles électriques avant d’isoler oblige souvent à tout démonter. Chaque étape prépare le support de la suivante.

En pratique, quand on a comparé des chantiers menés dans l’ordre et d’autres improvisés, la différence est nette : le budget dérape presque toujours quand un ouvrage neuf doit être cassé pour accéder à un ouvrage plus ancien. Respecter la séquence, c’est protéger son investissement.

Le cadre réglementaire à connaître avant de commencer

Avant tout coup de marteau, quelques démarches s’imposent. Une déclaration préalable de travaux est nécessaire pour modifier l’aspect extérieur (façade, toiture, ouvertures). Un permis de construire devient obligatoire au-delà de 20 m² de surface créée, ou 40 m² en zone urbaine couverte par un PLU. En secteur protégé, l’avis des Architectes des Bâtiments de France s’ajoute au dossier.

Côté performance, la maison ancienne est aussi concernée par la réglementation thermique des rénovations. Les caractéristiques minimales d’isolation à respecter en cas de travaux sont encadrées, notamment par l’arrêté sur les exigences de performance énergétique. Un point détaillé sur le site Service-Public.fr permet de vérifier les autorisations selon votre projet.

Le diagnostic : faut-il tout rénover ?

Le diagnostic est la première étape de toute rénovation de maison ancienne. Il détermine l’ampleur réelle du chantier et son budget. On inspecte la structure, on liste les désordres, on hiérarchise les urgences. Sans ce bilan, impossible de planifier.

Trois points méritent une attention absolue : la stabilité de la structure (fondations, murs porteurs, planchers), l’état de la couverture, et la présence d’humidité. Ces trois postes conditionnent la faisabilité et le coût de tout le reste.

Rénovation maison ancienne étapes - coupe d'un mur en pierre avec isolation et réseaux
Coupe d’un mur ancien rénové : pierre, isolation, vide technique pour les réseaux, plaque de plâtre.

Cas 1 — La maison est saine : une rénovation d’embellissement suffit

Certains signes rassurent : des murs droits et secs, une charpente sans trace de vrillettes, une toiture étanche, une électricité déjà aux normes. Dans ce cas, la rénovation reste légère. On parle de rafraîchissement : peintures, revêtements de sol, mise à jour de la cuisine ou de la salle de bain.

Ce type de chantier ne bouleverse pas la structure. Il reste néanmoins soumis à une règle : on descend toujours des travaux salissants (plafonds, murs) vers les finitions propres (sols, peinture). L’ordre existe même sur un projet modeste.

Cas 2 — La maison présente des désordres : la rénovation lourde s’impose

D’autres signaux imposent d’intervenir en profondeur. Des fissures évolutives sur les murs porteurs, un plancher qui fléchit, des remontées d’humidité par capillarité, une charpente attaquée : ces alertes ne se traitent pas en surface. Elles réclament une reprise structurelle avant toute finition.

Sur ce type de chantier, on voit souvent des maîtres d’ouvrage vouloir attaquer directement la déco. C’est une erreur coûteuse. Un mur humide masqué par une plaque de plâtre continuera de se dégrader derrière le placo. On traite la cause avant l’effet, toujours.

Les diagnostics techniques à réaliser

Plusieurs diagnostics sont incontournables sur une maison ancienne. Le diagnostic de performance énergétique (DPE) évalue la consommation. Les repérages plomb et amiante s’imposent selon l’année de construction. S’ajoutent l’état de l’installation électrique et gaz, et le contrôle de l’assainissement. Ces bilans orientent les priorités du chantier et permettent d’anticiper les aides. À ce stade, savoir améliorer le DPE d’une maison ancienne aide à cibler les postes qui feront vraiment gagner des classes énergétiques.

Étape Corps de métier Ordre
Diagnostic Expert, diagnostiqueur 0
Gros œuvre Maçon, charpentier, couvreur 1
Isolation Isoleur, plaquiste 2
Réseaux Électricien, plombier, chauffagiste 3
Finitions Plaquiste, peintre, carreleur 4

Étape 1 — Gros œuvre et mise hors d’eau, hors d’air

Le gros œuvre concerne tout ce qui porte et protège la maison. Sur une maison ancienne, cette étape vise deux objectifs : garantir la solidité de la structure et rendre le bâtiment « hors d’eau, hors d’air ». Autrement dit, étanche à la pluie et fermé aux courants d’air.

On commence par les éventuelles démolitions. Abattre une cloison, ouvrir un mur porteur pour créer une pièce à vivre, supprimer une partie vétuste : ces opérations se font en tout début de chantier. Attention, toute intervention sur un mur porteur exige une étude de structure et la pose d’un linteau ou d’une poutre de reprise dimensionnée.

Reprise de structure et fondations

Les maisons anciennes reposent souvent sur des fondations peu profondes, parfois de simples semelles de pierre. Si des fissures structurelles apparaissent, une reprise en sous-œuvre peut être nécessaire. Cette technique consiste à renforcer ou approfondir les appuis existants. C’est un poste lourd, à confier à un professionnel après étude de sol.

Les planchers anciens, souvent en bois, se vérifient aussi. Un solivage affaibli se renforce ou se remplace à ce stade. Il est bien plus simple d’intervenir sur un plancher avant de poser un carrelage neuf par-dessus.

Toiture et charpente : la priorité absolue

La couverture protège tout le reste. Une toiture qui fuit ruine l’isolation et fait pourrir la charpente. C’est pourquoi elle passe en tête des travaux d’enveloppe. On vérifie l’état des tuiles ou ardoises, des liteaux, de l’écran sous-toiture et des solins.

La charpente se traite en parallèle. On inspecte les bois à la recherche d’insectes xylophages (capricornes, vrillettes) et de champignons comme la mérule. Un traitement curatif et préventif s’applique avant de refermer. Ce que beaucoup de maîtres d’ouvrage sous-estiment : une charpente saine mais non traitée peut se dégrader en quelques années dans une maison humide.

Menuiseries extérieures

Fenêtres et portes bouclent la mise hors d’air. Le remplacement des menuiseries anciennes par du double vitrage performant réduit fortement les déperditions. On veille à conserver l’esthétique d’origine en secteur protégé. La pose se fait avant l’isolation intérieure, pour que l’isolant vienne se raccorder proprement aux dormants.

✅ Points de contrôle avant de passer à l’isolation

  • Structure stabilisée : plus aucune fissure évolutive sur les murs porteurs
  • Toiture étanche et charpente traitée contre insectes et champignons
  • Humidité traitée à la source (drainage, ventilation, assèchement des murs)
  • Menuiseries extérieures posées et étanches à l’air

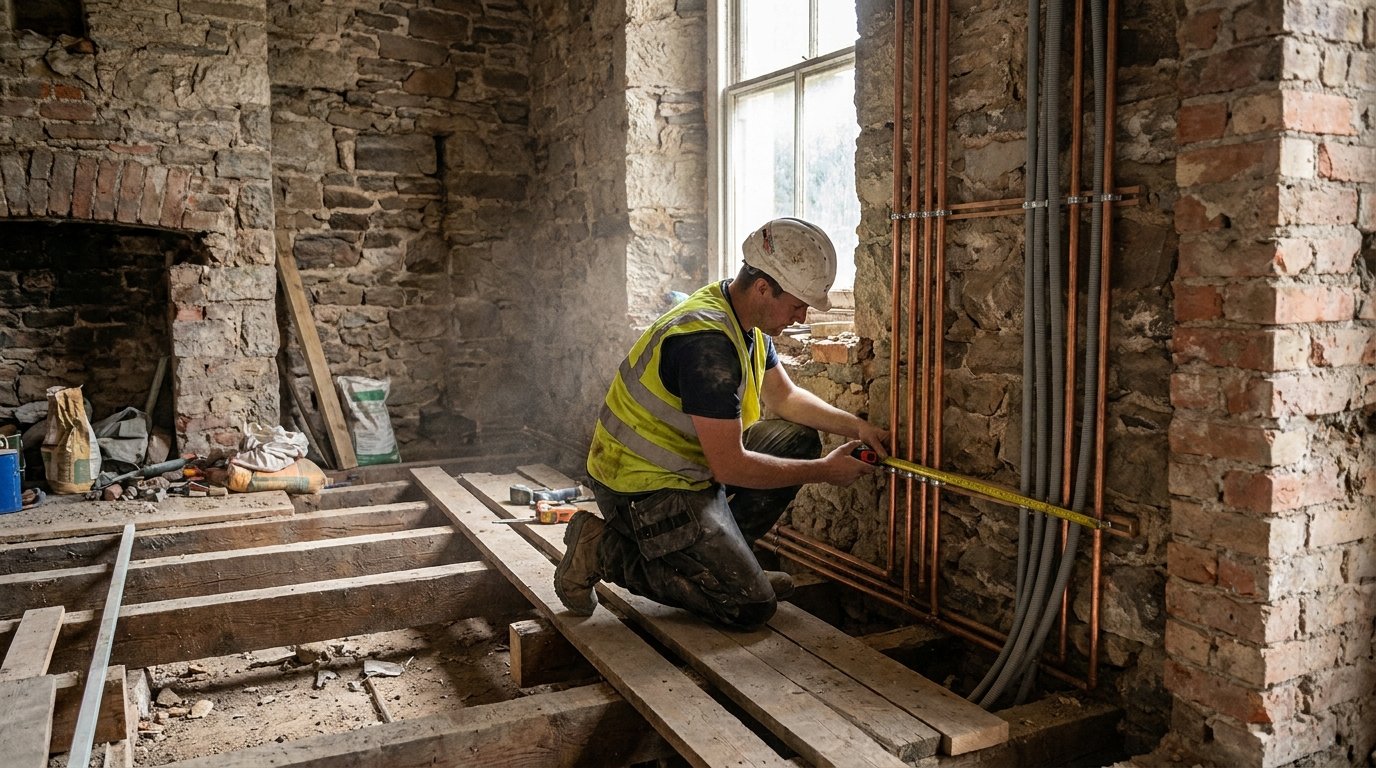

Rénovation maison ancienne étapes - passage des réseaux dans un intérieur mis à nu
Après le gros œuvre et l’isolation vient le passage des réseaux électricité et plomberie.

Étape 2 — Isolation et performance énergétique

Une fois l’enveloppe fermée, place à l’isolation. C’est le cœur d’une rénovation énergétique réussie. L’ordre d’attaque suit la logique des déperditions : on commence par là où la chaleur s’échappe le plus. Le toit et les combles arrivent donc en premier.

Selon les chiffres de référence de l’ADEME, la toiture représente jusqu’à 30 % des pertes de chaleur d’une maison mal isolée. Traiter l’isolation des combles perdus offre donc le meilleur rapport coût-efficacité du chantier.

Murs : la question clé de la maison ancienne

Les murs anciens en pierre ou en terre respirent. Ils gèrent l’humidité par capillarité et évaporation. Isoler par l’intérieur avec un matériau étanche à la vapeur peut piéger cette humidité et créer des désordres. C’est le point le plus technique de la rénovation ancienne.

Deux stratégies existent. L’isolation par l’intérieur (ITI) est plus économique mais réduit la surface habitable et demande des matériaux perspirants (chaux-chanvre, fibre de bois). L’isolation par l’extérieur (ITE) préserve l’inertie des murs et supprime les ponts thermiques. Pour aller plus loin, notre guide sur l’isolation par l’extérieur détaille techniques, prix et aides.

Planchers bas et ventilation

Le plancher bas sur terre-plein ou sur cave se traite aussi. Une isolation sous chape ou en sous-face limite le sol froid. Enfin, isoler sans ventiler serait une faute. Une VMC (simple ou double flux) évacue l’humidité intérieure et garantit un air sain. Dans une maison ancienne rendue étanche, la ventilation n’est plus une option.

Étape 3 — Électricité, plomberie et chauffage

Structure saine, enveloppe isolée : on peut désormais installer les réseaux. Cette phase de second œuvre technique se déroule avant les cloisons et les revêtements. Câbles et tuyaux doivent passer avant d’être cachés. Les intégrer après coup obligerait à saigner des murs neufs.

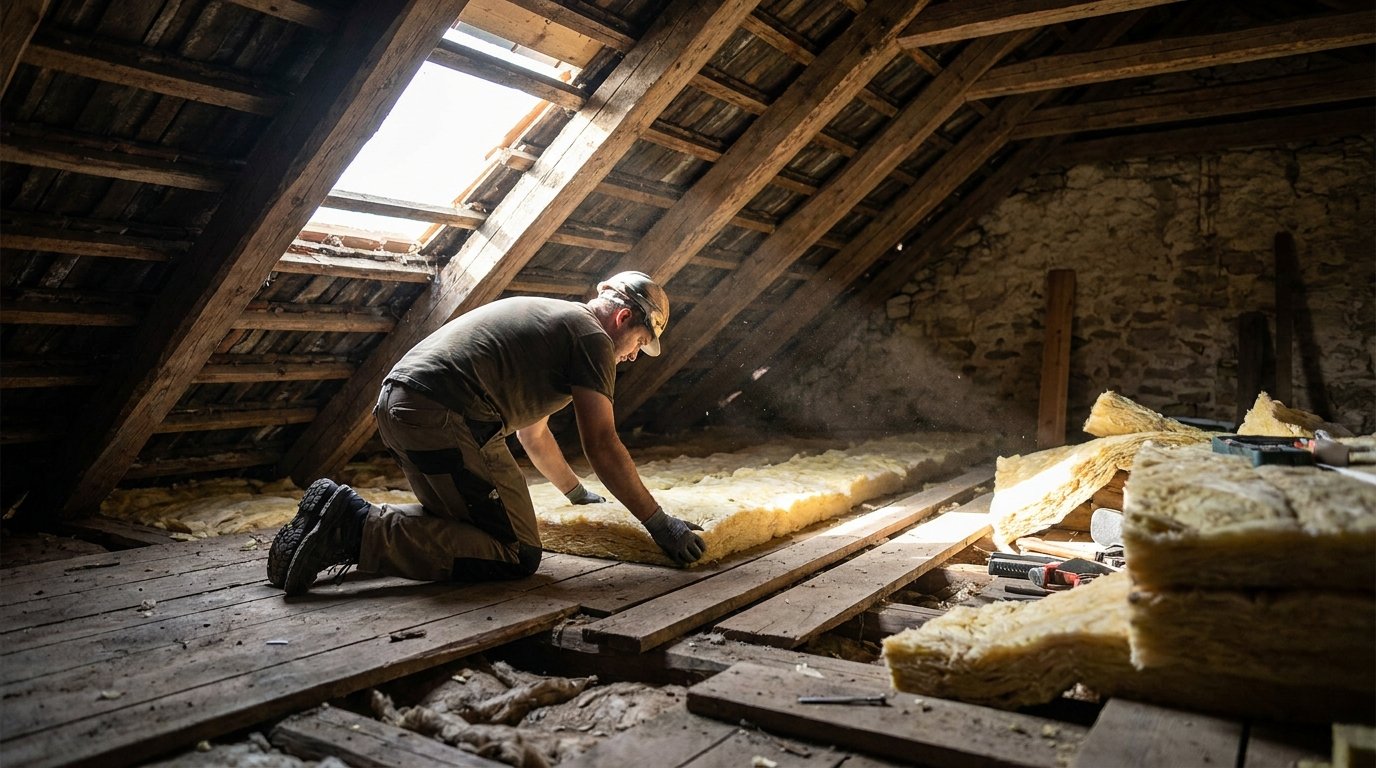

Rénovation maison ancienne étapes - pose de l'isolation dans les combles
L’isolation commence par la toiture et les combles, premier poste de déperdition thermique.

Électricité : une remise aux normes quasi systématique

Dans une maison ancienne, l’installation électrique est rarement conforme. La norme NF C 15-100 encadre le nombre de circuits, la protection différentielle, la mise à la terre et le nombre de prises par pièce. Une rénovation complète du réseau est souvent inévitable pour des raisons de sécurité. Pensez aussi à anticiper la remise aux normes du tableau électrique, véritable cerveau de l’installation.

Plomberie et évacuations

On refait ou on adapte le réseau d’alimentation en eau et les évacuations. Le passage au PER ou au multicouche remplace avantageusement les vieilles canalisations en plomb ou en acier galvanisé. On profite de cette phase pour repenser l’implantation des points d’eau, cuisine et salle de bain en tête.

Chauffage : choisir un système adapté à l’ancien

Le choix du chauffage dépend de l’isolation obtenue. Un logement bien isolé se satisfait d’émetteurs basse température. La pompe à chaleur s’impose de plus en plus, à condition que le bâti soit performant. Découvrez pourquoi et comment installer une pompe à chaleur dans le cadre d’une rénovation. En pratique, on dimensionne toujours le chauffage après avoir figé le niveau d’isolation, jamais l’inverse.

Étape 4 — Cloisons, revêtements et finitions

Dernière ligne droite. Les réseaux sont en place, on referme et on habille. Les cloisons de distribution se montent, généralement en plaques de plâtre sur ossature métallique. C’est aussi le moment de doubler les murs isolés par l’intérieur.

Vient ensuite l’ordre classique des finitions : plafonds, murs, puis sols. On enduit et on ponce les plaques de plâtre, on applique les sous-couches, on peint. Les revêtements de sol (parquet, carrelage, souple) se posent en dernier pour ne pas être abîmés par les autres corps de métier.

Le séquençage des finitions

Une règle d’or guide cette phase : du haut vers le bas, du sale vers le propre. On termine les plafonds avant les murs, et les murs avant les sols. La cuisine et la salle de bain, qui mêlent plomberie, carrelage et meubles, se coordonnent avec soin. Une erreur d’ordre ici se paie en retouches.

Rénovation globale ou par étapes ?

Deux stratégies s’offrent au propriétaire d’une maison ancienne. La rénovation globale traite tout en une fois. La rénovation par étapes échelonne les travaux dans le temps, au rythme du budget disponible. Chacune a sa logique.

La rénovation globale coûte plus cher d’un coup, mais elle est plus cohérente et plus performante. Elle ouvre droit aux aides les plus généreuses, comme le parcours accompagné de MaPrimeRénov’, conçu pour les rénovations d’ampleur qui font gagner plusieurs classes énergétiques. Elle évite aussi de casser deux fois.

La rénovation par étapes soulage la trésorerie. Elle reste pertinente si l’on respecte un ordre logique : traiter d’abord le clos-couvert et l’isolation, garder les finitions pour la fin. Le piège serait de refaire une pièce entièrement, finitions comprises, puis de devoir y revenir pour l’isolation. Une rénovation par étapes bien pensée suit la même séquence qu’une rénovation globale, simplement étalée dans le temps.

🆘 SOS chantier : comment corriger les erreurs fréquentes ?

L’humidité a été masquée au lieu d’être traitée

C’est l’erreur classique de la maison ancienne. Un mur humide recouvert de placo continue de se dégrader : salpêtre, moisissures, décollement de l’isolant. La solution passe par un diagnostic de la cause (remontées capillaires, infiltration, condensation) puis un traitement adapté : drainage, injection de résine, ou simple amélioration de la ventilation. On ne referme jamais un mur tant qu’il n’est pas sec.

L’ordre des travaux a été inversé

Refaire l’électricité ou poser un parquet avant d’avoir isolé oblige souvent à tout reprendre. Si le mal est fait, mieux vaut parfois arrêter et re-séquencer le chantier plutôt que d’empiler les couches. Ce type de défaut est quasi systématique quand le chantier démarre sans planning détaillé validé en amont.

Le budget a été sous-estimé

Une maison ancienne réserve toujours des surprises une fois les murs ouverts. Prévoir une marge de 10 à 15 % pour les aléas est une règle de prudence. En cas de dépassement, on hiérarchise : la sécurité et l’enveloppe passent avant l’esthétique. Une salle de bain peut attendre, pas une charpente attaquée.

❓ Questions fréquentes sur la rénovation d’une maison ancienne

Conclusion

Réussir la rénovation d’une maison ancienne tient à une chose : respecter l’ordre des travaux. On diagnostique, on sécurise la structure, on ferme et on isole l’enveloppe, on installe les réseaux, puis on habille. Chaque étape prépare la suivante et protège l’investissement des précédentes.

Retenez trois priorités : ne jamais sauter le diagnostic, traiter l’humidité à la source, et isoler avant de refaire les réseaux. En suivant cette séquence, conforme aux règles de l’art et aux exigences de performance énergétique, votre maison ancienne retrouvera confort et valeur pour des décennies.

Parlons de votre projet

Un article ne remplace pas une visite.

Chaque chantier a ses spécificités. Racontez-nous le vôtre, nous revenons vers vous sous 48h.

Prendre contact
